Le Front de Mer, espace structurant et majeur de notre commune, se devait pour s’adapter à l’évolution de notre station, de bénéficier d’une réhabilitation respectueuse de ses multiples fonctions (promenades, piste cyclable, accueil de manifestations, lieu de détente…) en prenant en compte les importantes contraintes liées à ce site (stratégie de gestion du trait de côte, financières, environnementales…).
Ce projet que nous souhaitons réaliser en trois phases vient de débuter. Il vous est présenté dans les documents ci-dessous:
Téléchargez le plan de phasage de l’aménagement du front de mer
Téléchargez la présentation détaillée du front de mer

Plan de déviation et installation chantier

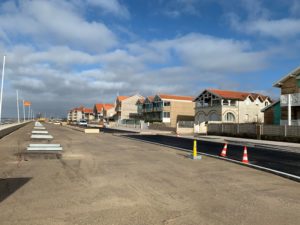

Pour toutes remarques, questions ou réflexions : frontdemer@mairie-soulac.fr
PHASE 4 :
16/12/2022

PHASE 3 :
01/06/2022

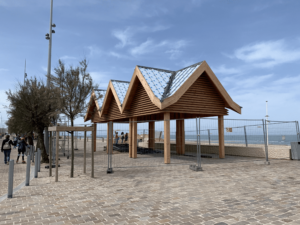

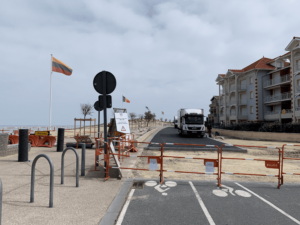

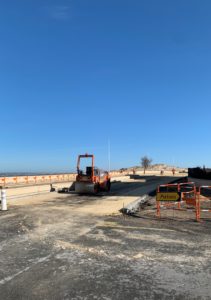

28/04/2022

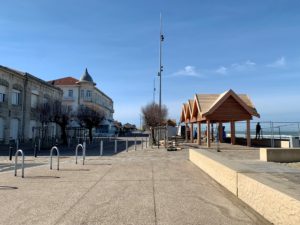

09/03/2022

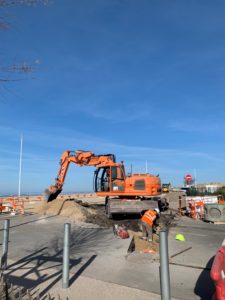

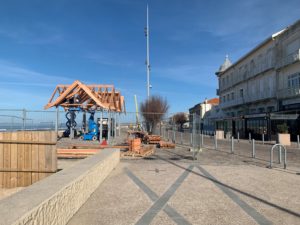

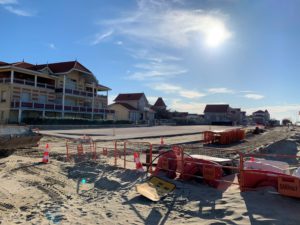

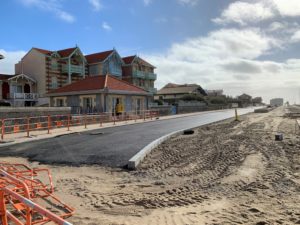

08/02/2022

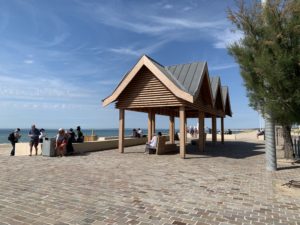

Début du montage des kiosques.

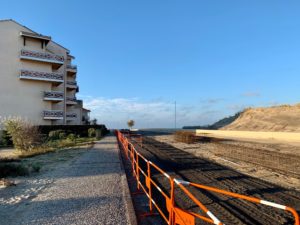

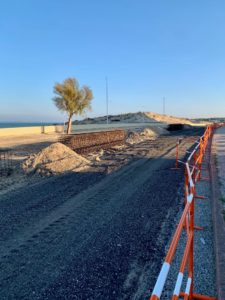

23/11/2021
L’enfouissement des réseaux boulevard de la Brigade du Médoc 44-45 et sur le parking Lafayette est en cours.

Le muret sera bientôt finalisé sur l’ensemble de la zone et le terrassement a débuté.

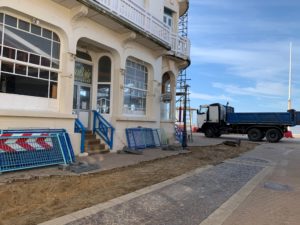

19/10/2021

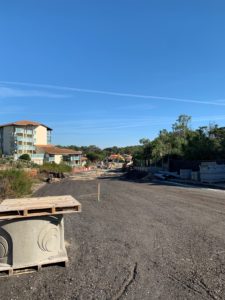

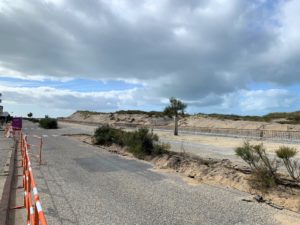

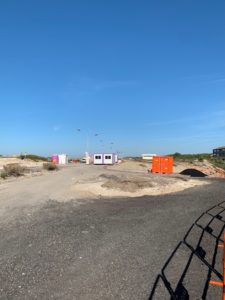

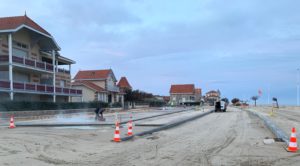

06/10/2021

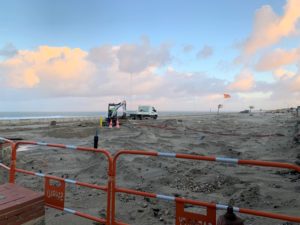

Coulage du nouveau muret.

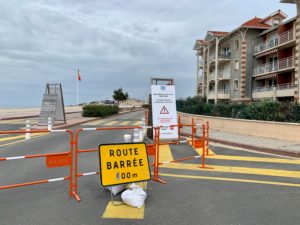

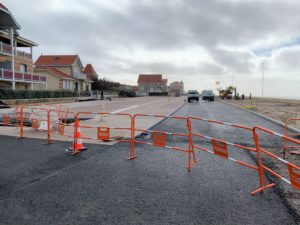

13/09/2021

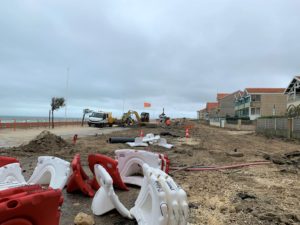

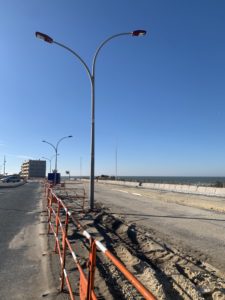

Début de la phase 3 :
Tranche 2 : secteur entre la rue Barriquand et la rue Le Carvennec.

PHASE 2 :

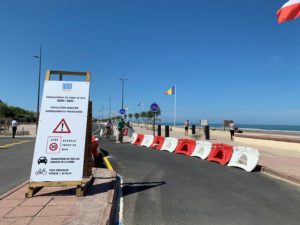

22/06/2020

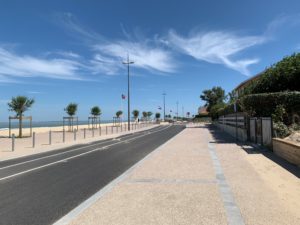

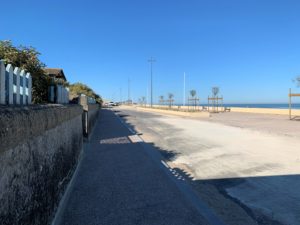

Ouverture du front de mer à la circulation.
08/06/2021

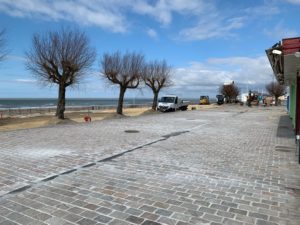

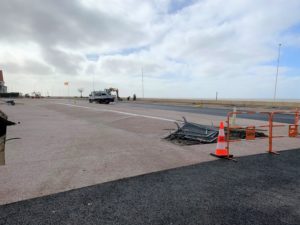

16/03/2021

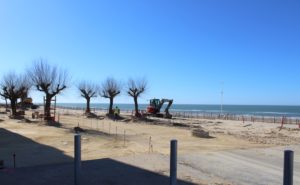

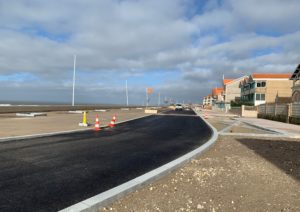

03/03/2021

23/02/2021

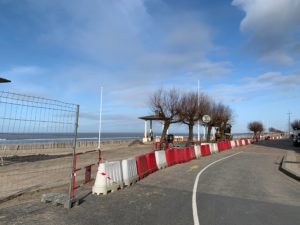

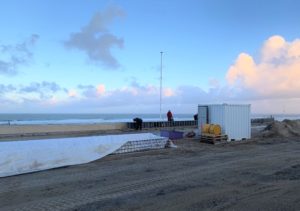

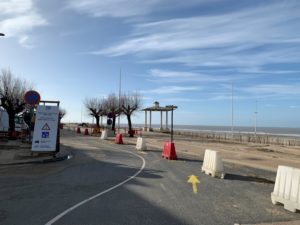

18/01/2021

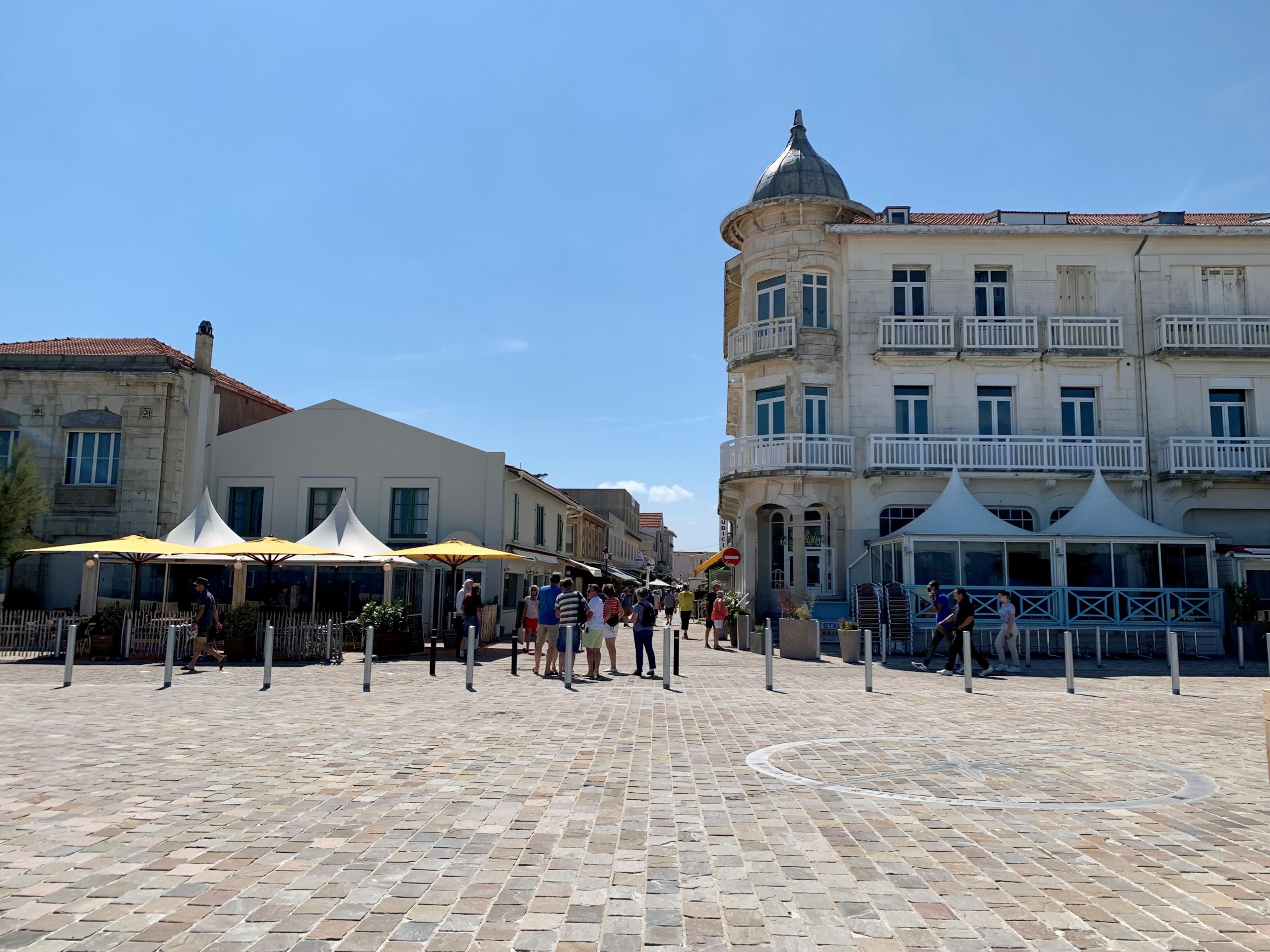

La deuxième phase des travaux du front de mer, côté Esplanade des Girondins est lancée depuis le mercredi 13 janvier 2021.

PHASE 1 :
Décembre 2020

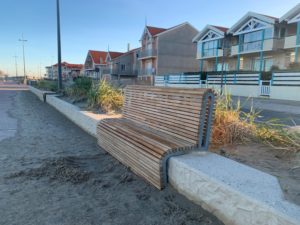

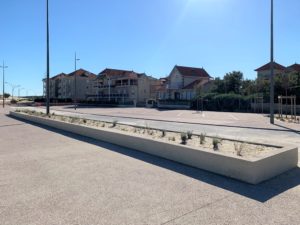

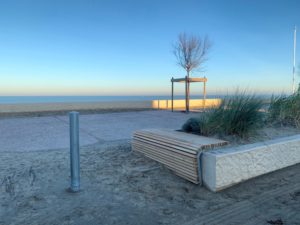

Installation des bancs tout au long du front de mer.

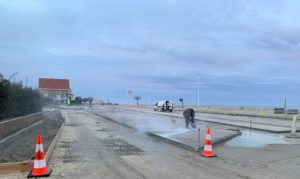

10ème mois : 07/07/2020

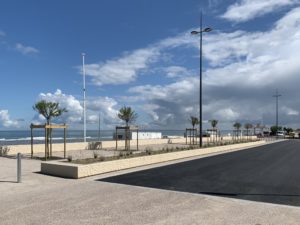

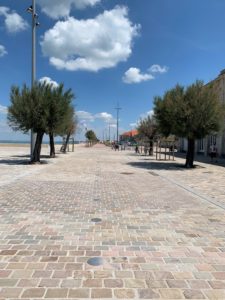

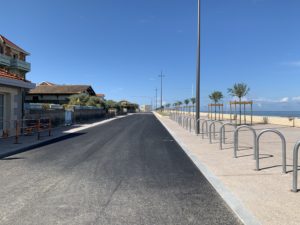

Le Front de Mer sera ouvert à la circulation à partir du mercredi 8 juillet 2020.

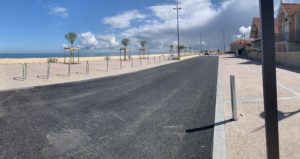

9ème mois : 08/06/2020

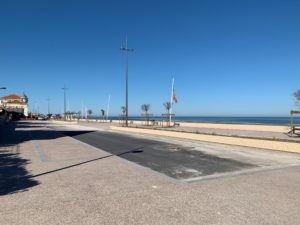

8ème mois : 19/05/2020
À ce jour, les plantations sont terminées (tamaris, jardinières etc…).
Le mobilier urbain est en cours d’installation.

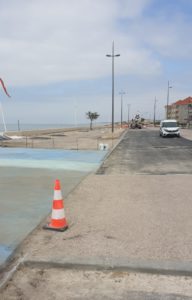

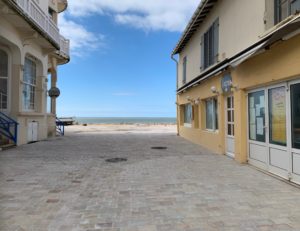

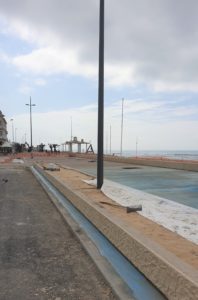

La voie de circulation des voitures sera à sens unique direction Sud et vous trouverez la piste cyclable entre la voie de circulation des voitures et les jardinières (zone blanche que vous voyez sur la photo ci-dessous).
La promenade se trouve quant à elle entre le muret et jardinière.

7ème mois : 24/04/2020
Après un arrêt du chantier dû au COVID-19, les travaux du Front de Mer ont repris depuis une quinzaine de jours, en respectant les normes de sécurité sanitaire imposées aux entreprises du BTP.
Coulage de la promenade piétonne, mise en enrobé de la piste cyclable et de la chaussée, préparation des espaces verts et implantation du mobilier urbain vont rythmer les prochaines semaines pour une fin de chantier prévue d’ici la fin du mois de juin (sauf intempéries).

5 mois et demi : 27/02/2020

5ème mois : 17/02/2020

4ème mois : 16/01/2020

3ème mois : 19/12/2019

2ème mois : 28/11/2019

1er mois : 24/10/2019

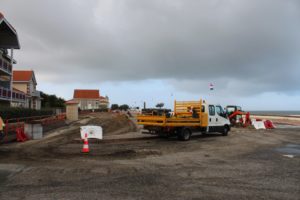

Jour 3 : 26/09/2019
